Auf einen Blick
Arbeitspaket 1: Projektfassung und Eigenleistungsgrenze schließen
Lege Hausmodell, Montageunterlage, Fundament- und Ankerplan, Standort, Rechtsstand, Wasserweg und Lagerprofil nebeneinander.
NachlesenArbeitspaket 2: Bauplatz, Gründung und Anker abnehmen
Stecke Achsen und Höhen außerhalb des späteren Aushubs kontrollierbar ab.
NachlesenArbeitspaket 3: Rahmen, Aussteifung und Hülle kontrolliert schließen
Sortiere Bauteile und Verbindungsmittel nach Stückliste und Montagefolge; beschädigte, verformte oder falsch gekennzeichnete Teile werden ausgesondert.
NachlesenArbeitspaket 1: Projektfassung und Eigenleistungsgrenze schließen
Lege Hausmodell, Montageunterlage, Fundament- und Ankerplan, Standort, Rechtsstand, Wasserweg und Lagerprofil nebeneinander. Prüfe Versionsnummern, Maße und Türseite. Eine Anleitung für ein ähnlich aussehendes Modell oder eine ältere Produktfassung wird nicht zur Baugrundlage erklärt.
Teile Lieferung, Aushub, Gründung, Aufrichten, Dach, Öffnungen, Oberflächenschutz und Einbauten in einzelne Verantwortungsfelder. Notiere Personenbedarf, Hebeweg, Werkzeug, Wetterschutz und die Sicherung jedes Bauzustands. Unsichere Höhenarbeit, unbekannte Leitungslage oder nicht beherrschbare Bauteilmasse bleibt außerhalb der Eigenleistung.
Bestätige, dass dieselbe Gebäude- und Nutzungsversion örtlich geprüft wurde. Die MBO ist ein Modell; § 29 BauGB lässt Landesbau- und anderes öffentliches Recht unberührt. Erst danach wird die freigegebene Schuppenplanung zur verbindlichen Bauakte.

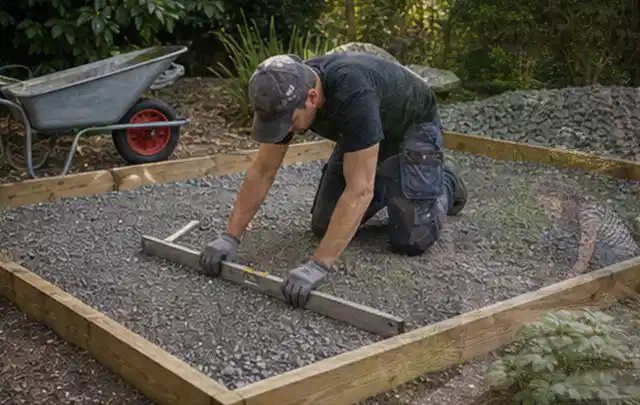

Arbeitspaket 2: Bauplatz, Gründung und Anker abnehmen
Stecke Achsen und Höhen außerhalb des späteren Aushubs kontrollierbar ab. Kläre bekannte Leitungen, Bodenauffälligkeiten, Wasserzutritt und sicheren Arbeitsraum. Auffüllung, weicher Bereich, Hohlraum oder unerwartetes Wasser führt zurück zur Baugrundentscheidung, statt mit zusätzlichem Schüttgut verdeckt zu werden.
Eurocode 7 beschreibt den geotechnischen Planungsrahmen, jedoch keine pauschale DIY-Gründung. Die BG-BAU-Fachinformation gilt im betrieblichen Bereich; privat dient ihr Fokus auf Baugrund, Standsicherheit in Bauzuständen, Arbeitsraum und Umfeld nur als konservative Sicherheitsorientierung. Die bestätigte Fundamentakte bleibt maßgeblich.
Prüfe vor dem Aufbau Maße, Diagonalen, Höhen, Auflager, sichtbare Fehlstellen und jeden vorgesehenen Anker. Einbetonierte und nachträglich gesetzte Befestigungen besitzen unterschiedliche produktbezogene Nachweiswege. Oberfläche, Gewinde oder Durchmesser allein belegen keine Eignung für Untergrund, Randlage und Verbindung.

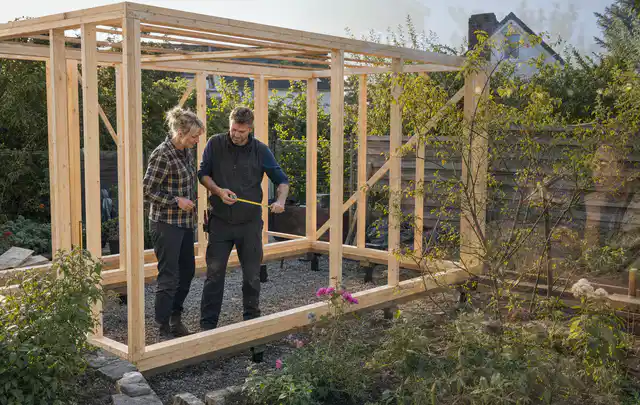

Arbeitspaket 3: Rahmen, Aussteifung und Hülle kontrolliert schließen
Sortiere Bauteile und Verbindungsmittel nach Stückliste und Montagefolge; beschädigte, verformte oder falsch gekennzeichnete Teile werden ausgesondert. Richte erste Rahmen oder Wandfelder nur mit den vorgesehenen temporären Sicherungen auf. Eine große Windangriffsfläche bleibt nie lose oder unbeaufsichtigt stehen.
Montiere Basis, Eckverbindungen, Verbände und Dachtragteile in der bestätigten Reihenfolge. Eurocode 1 ordnet auch Einwirkungen während der Ausführung ein, liefert aber keine konkrete Schraubenliste. Lochbild, Befestiger, Anzug und dauerhafte Aussteifung folgen der bezeichneten Systemunterlage; eine improvisierte Bohrung ist eine Abweichung.
Schließe Dach, Wände, Tür und Anschlüsse so, dass vorgesehene Bewegungs-, Hinterlüftungs- und Wasserwege frei bleiben. Fotografiere später verdeckte Verbindungen und kontrolliere die Geometrie nach jeder Ebene. Dichtstoff oder Schaum korrigiert keine schief eingezogene Konstruktion.
Arbeitspaket 4: Einbauten, Lagerbetrieb und Nachkontrolle freigeben
Montiere Regale und Wandhalter nur in bestätigten Last- und Befestigungszonen. Prüfe Tür, Schwelle, Ausgang und Entnahmeweg mit dem realen Inventar. Die Innenbekleidung wird nicht automatisch als tragender Befestigungsgrund und ein schweres Regal nicht als zusätzliche Gebäudeaussteifung behandelt.
Kontrolliere Wasserablauf, Sockel, sichtbare Anker, Verbindungen, Oberflächen und Verriegelung. Eine kontrollierte Wasserkontrolle muss zum System passen und wird durch Beobachtung bei realem Wetter ergänzt. Eintritt, Rückstau, Lockerung oder Verformung öffnet die zugehörige Stufe erneut.
Die Übergabeakte enthält Produktfassung, Fotos verdeckter Schritte, Maße, Fundament- und Ankerfreigabe, Abweichungen, Prüfergebnis und erste Nachkontrolle. Der Pflegeplan übernimmt die bestätigten Kontrollpunkte; bis dahin wird kein schweres oder sicherheitskritisches Inventar eingelagert.
Quellen und fachliche Grundlage
- Bauministerkonferenz: offizielles Portal der Mustervorschriften mit Musterbauordnung, zuletzt geändert durch Beschluss vom 26./27.09.2024; die MBO ist nur ein Modell, maßgeblich bleiben Landesrecht, örtliche Planung und der konkrete Fall (abgerufen am 2026-09-14)
- Gesetze im Internet: § 29 Baugesetzbuch zum Anwendungsbereich der §§ 30 bis 37 bei Errichtung, Änderung oder Nutzungsänderung baulicher Anlagen und zum Fortgelten des Bauordnungsrechts und anderer öffentlich-rechtlicher Vorschriften (abgerufen am 2026-09-14)
- Deutsches Institut für Bautechnik: Technische Baubestimmungen für Planung, Bemessung und Ausführung mit MVV TB 2025/1, amtlichen Lastzonenzuordnungen und Übersicht zum Umsetzungsstand in den Ländern (abgerufen am 2026-09-14)
- Deutsches Institut für Bautechnik: Informationsportal zu Bauprodukten und Bauarten mit produkt- und verwendungsbezogenen Regeln, Zulassungen, Bauartgenehmigungen und Europäischen Technischen Bewertungen (abgerufen am 2026-09-14)
- Deutsches Institut für Bautechnik: Produktbereich Verankerungen und Befestigungen in Beton und Mauerwerk mit getrennten Produktfamilien und Nachweiswegen für einbetonierte sowie nachträglich gesetzte Befestigungen (abgerufen am 2026-09-14)
- EUR-Lex: Verordnung (EU) 2024/3110 über Bauprodukte mit harmonisierten Regeln unter anderem zu erfassten Produkten, Leistungs-, Konformitäts- und Umweltinformationen sowie Produktidentifikation (abgerufen am 2026-09-14)
- Europäische Kommission, Joint Research Centre: Eurocode 1 zu Einwirkungen auf Tragwerke, darunter Eigen-, Nutz-, Schnee-, Wind-, Temperatur- und Ausführungseinwirkungen im Zusammenspiel mit weiteren Tragwerks- und Produktregeln (abgerufen am 2026-09-14)
- Europäische Kommission, Joint Research Centre: Eurocode 7 zu geotechnischer Planung, Baugrunderkundung und Prüfung sowie Einwirkungen aus Boden und Grundwasser (abgerufen am 2026-09-14)
- BG BAU BauPortal: Fachbeitrag zur Anwendung der Baustellenverordnung bei Baugruben und Gräben mit Baugrunduntersuchung, Standsicherheit in allen Bauzuständen, Arbeitsräumen und Umfeldbezug im betrieblichen Anwendungsbereich; privat nur als konservative Sicherheitsorientierung (abgerufen am 2026-09-14)
Praxisbeispiel
Du willst deinen Geräteschuppen aus vorhandenem Holz bauen; für Dach und Befestigung fehlen noch Details.
Teile Entwurf, Gründung, tragenden Aufbau und Witterungsschutz in Arbeitspakete. Lege für jede Phase die benötigten Maße und Freigaben fest. Prüfe vor dem Einkauf, welche Bestandsmaterialien tatsächlich zu den Lasten und Anschlüssen passen.
Häufige Fragen
Kann ich einen Geräteschuppen vollständig selbst bauen?
Nur die Arbeitspakete, für die Unterlagen, Kompetenz, Personen, Hilfsmittel und sichere Zwischenzustände nachweisbar sind. Offene Baugrund-, Tragwerks- oder Produktfragen werden fachlich geklärt.
Darf ich fehlende Schrauben oder Anker durch ähnliche ersetzen?
Nicht ohne bestätigte Eignung für die konkrete Produktfassung, Verbindung, Untergrund-, Rand- und Umgebungsbedingungen. Ähnliches Aussehen ist kein technischer Nachweis.
Wann darf der selbst gebaute Schuppen beladen werden?
Nach dokumentierter Freigabe von Fundament, Ankern, Tragwerk, Hülle, Wasserweg, Einbauten und Lagerzonen sowie nach den maßgeblichen Produkt- und Planvorgaben.
